为保障学校供配电系统安全稳定运行,及时排查校内电力设备隐患,7月13日,后勤管理处组织开展校内高压供电设备预防性测试。

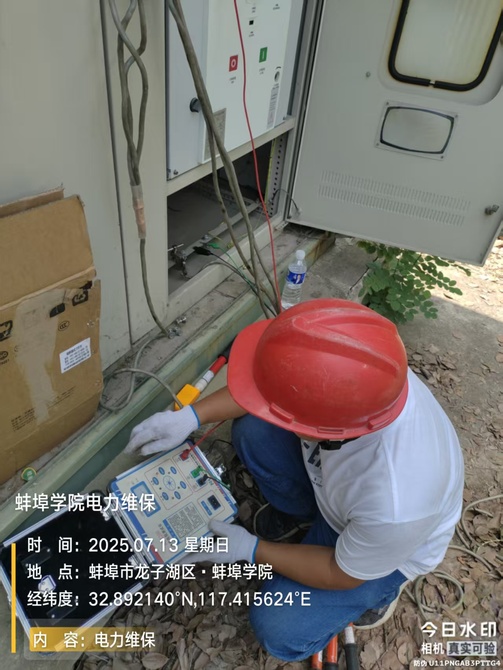

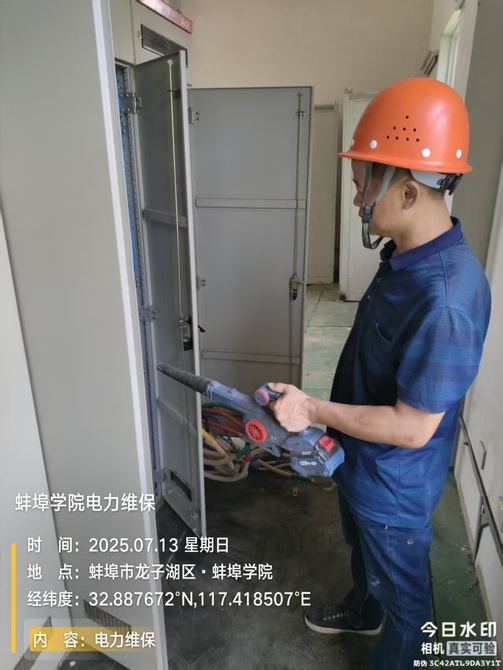

为做好预防性试验工作,后勤管理处提前谋划,科学制定实施方案,落实应急防范措施。规划停电时间和区域,提前发布停电通知,降低停电造成的影响。测试期间,工作人员按照相关标准与规范,对2个开闭所、7个配电房、3个室外箱电内的高压开关柜、变压器、电缆等重要设备,进行了细致的绝缘性能检测、接地电阻测试、继电保护装置校验等多项专业测试,对电气设备内的各部位连接螺栓进行了全面检查和紧固,及时消除隐患。试验过程中,检测发现实验楼东侧的箱变高压出线柜至变压器高压电缆有放电痕迹,经检测高压电缆绝缘不合格,试验完成后无法正常供电。经维保技术人员认真研判,根据实际情况,启动应急措施,将本台箱变低压负荷与另一台箱变低压联络合闸使用,确保保障部位用电。并于7月14日完成了老化电缆的更换、开闭所一台低压抽屉柜一次插件配件的更换,确保了安全用电。
下一步,后勤管理处将会同高压维保单位,对试验报告反映的设备状态、技术参数等问题进一步梳理,有针对性地做好高低压设备维护保养,全力保障校园供电安全运行。(撰稿:孙振国、许林冬;编辑:毛星懿;审核:邹传光、黄灿)
