精检细修除隐患,争分夺秒保供电——后勤管理处圆满完成高压设备预防性试验工作

发布者:hqjt发布时间:2026-02-03浏览次数:10


为保障校园供电系统安全运行,消除设备潜在隐患,后勤管理处抢抓寒假停电“窗口期”,组织维保单位于1月31日,对校内高压供电设备开展了全面的预防性试验及关键设备更换工作,在有限的停电时间内,同步推进预防性试验与设备更换任务。

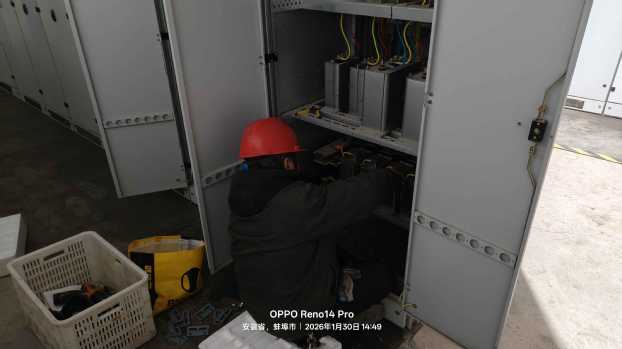

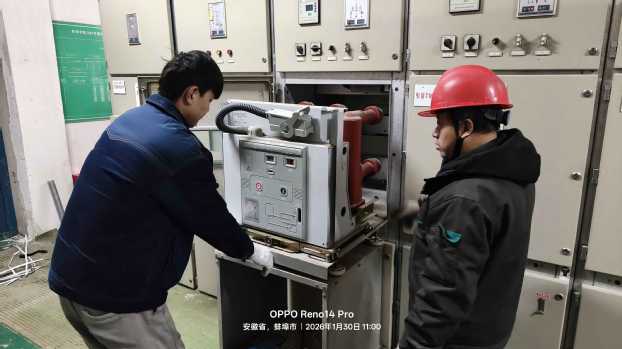

本次工作不仅是对电力设备的“全面体检”,更是一次“治疗手术”。鉴于时间紧、任务重,后勤管理处提前谋划,制定了周密的“一停多修”方案,作业期间,工作人员严格按照电力安全操作规程,对全校2个开闭所、7个配电房及3个室外箱变内的高压开关柜、变压器、电缆等核心设备,进行了绝缘性能检测、接地电阻测试及继电保护装置校验。针对试验中发现的连接螺栓松动、设备积尘等问题,工作人员进行了细致的紧固与清洁。为提升供电可靠性,工作人员利用此次停电机会,同步更换了老化的高压电流互感器、避雷针及电容器。在更换过程中,技术人员严格执行标准化作业,进行了充分的放电与验电操作,确保作业安全。所有试验及更换工作于当日18时前顺利完成,送电一次成功,系统运行稳定。

此次预防性试验及设备更换工作的圆满完成,有效排除了校园电网的安全隐患,提升了供电质量。下一步,后勤管理处将结合试验报告,持续做好设备的精细化维护,为新学期的校园安全用电保驾护航。(撰稿:孙振国、许林冬;编辑:毛星懿;审核:邹传光、黄灿)
